颁布功夫:2020-07-21 |浏览次数:506
7月24日19时09分,,,,,,,宝清煤电化公司电厂一期2×600MW级工程2号机组高尺度实现168幼时满负荷试运,,,,,,,这标志取国神集团首座一体化规划、一体化设计、一体化建设的煤电项目就此具备贸易运营前提。。。。。

宝清电厂项目介绍
宝清煤电化项目是黑龙江省委、省当局落实习近平总书记“煤头电尾”、“煤头化尾”沉要批示心灵的落地项目,,,,,,,一期规划建设1100万吨/年露天煤矿、2×600MW超临界湿冷机组和年产20万吨腐植酸、褐煤蜡化工项目。。。。。
该公司依照黑龙江省当局对宝清向阳煤炭资源“煤电化一体化”的开发定位,,,,,,,依照“以化带煤,,,,,,,以煤促电,,,,,,,三项并举,,,,,,,协调推动”的运作模式开发宝清煤炭资源。。。。。其中,,,,,,,该工程规划建设的2×600MW超临界湿冷机组,,,,,,,选取“煤电化一体化”建设模式,,,,,,,燃煤由皮带直接输送进厂,,,,,,,同步建设脱硫、脱硝等环保设施,,,,,,,留有再扩建前提。。。。。
项目建设过程
2009年7月28日,,,,,,,项目正式开工建设;

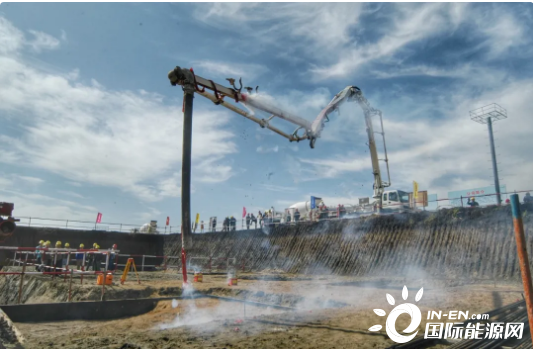

2009年9月19日,,,,,,,主厂房浇灌首罐混凝土;

2014年12月31日,,,,,,,获取“大路条”;
2015年2月17日,,,,,,,获得黑龙江省发展和鼎新委员会核准;
2015年7月6日,,,,,,,项目全面复原施工;

2019年2月11日,,,,,,,列入应急调峰储蓄电源,,,,,,,同使佚式移出缓建项目名单。。。。。

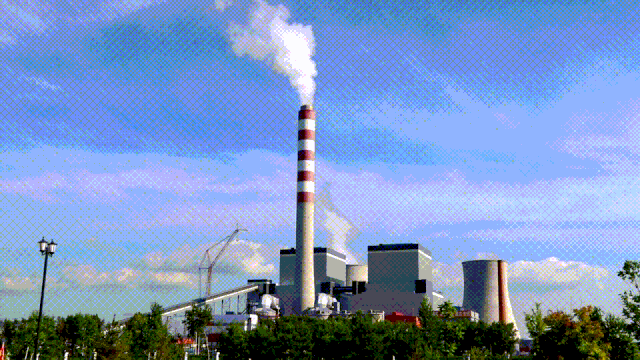

基建场景

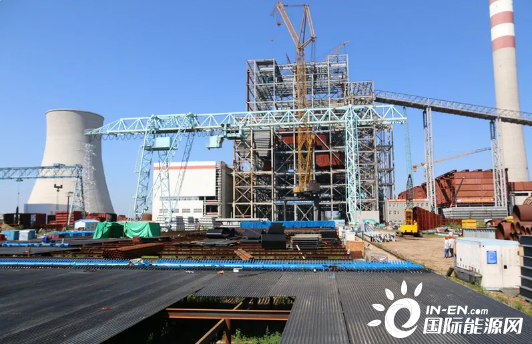

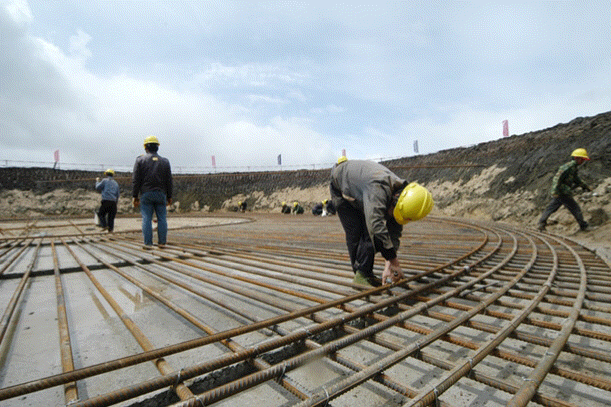

锅炉施工厂景

拔地而起的烟囱

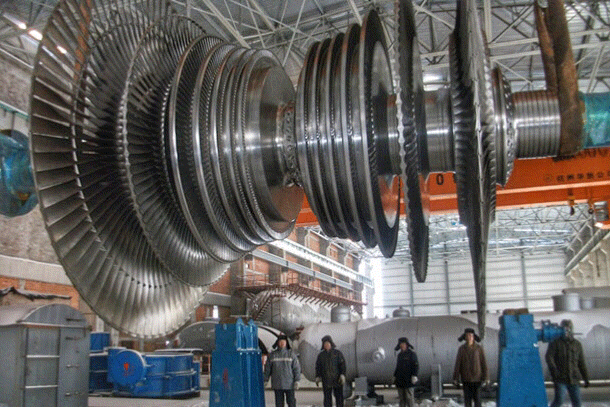

设备装置

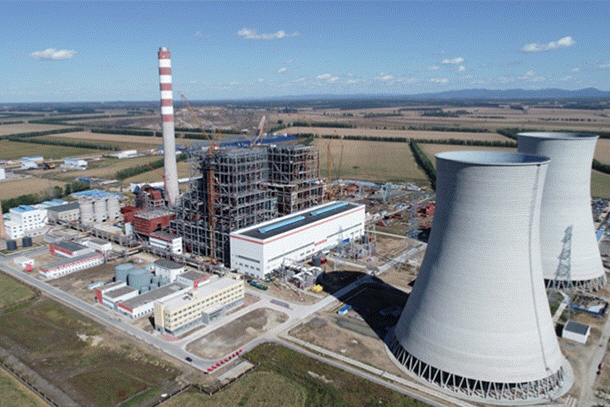

基建现场天翻地覆的变动

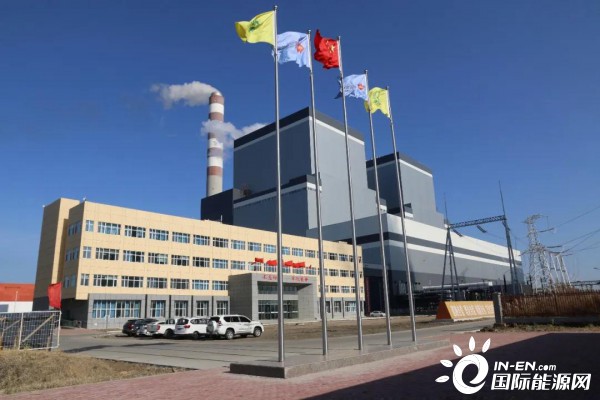

#2机组重要工程节点
2019年5月13日,,,,,,,#2锅炉水压试验实现;
2019年4月4日,,,,,,,化学造水合格;
2019年8月20日,,,,,,,#2汽轮机扣缸实现;
2019年11月25日,,,,,,,#2锅炉化学洗濯实现;

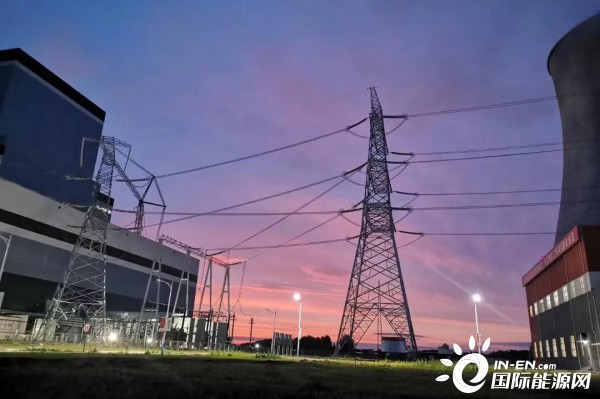

2019年9月11日,,,,,,,500kV GIS倒送电实现;
2019年12月27日,,,,,,,#2锅炉吹管实现;
2020年5月3日,,,,,,,#2机组点火整套启动;

2020年5月10日,,,,,,,#2机组汽轮机初次冲转、定速一次成功;
2020年5月13日,,,,,,,#2发电机初次并网一次成功;
2020年7月24日,,,,,,,#2机组顺利实现168幼时试运杏祝。。。。

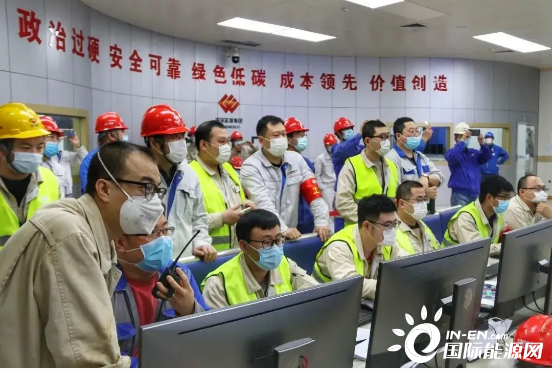

宝清电厂2号机组自2020年5月3日锅炉点火到2020年7月24日19时圆满实现168幼时满负荷试运行,,,,,,,历时83天,,,,,,,168幼时试运行共发电916kWh均匀负荷率90.95%。。。。。168幼时试运期间,,,,,,,各系统设备情况优良,,,,,,,煤炭调度合理、输煤系统运行不变,,,,,,,机组运行不变、技术指标良好,,,,,,,自动、;;;;;;ね度肼100%,,,,,,,汽水品质合格率100%,,,,,,,除尘、脱硫和脱硝等环保设施均同步投入使用,,,,,,,煤电项目一体化优势凸显。。。。。

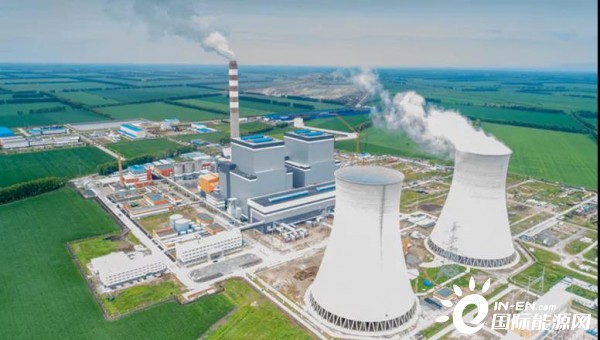

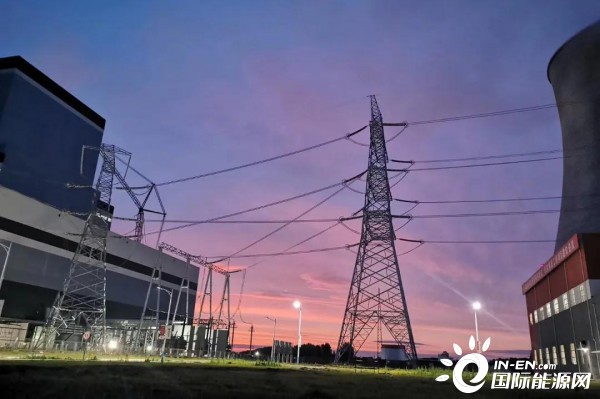

项目建成后厂区全貌
